【公司要闻】京桥热电秋季检修工作全面展开

发布时间:2019-10-14 14:47:00    浏览次数:726

    10月12日,按照2019年机组检修计划安排,京桥热电机组秋季检修工作拉开帷幕,计划工期14天。

    本次检修包括#1、2燃机燃烧器检查、#3汽机热网抽汽管道改造、#2燃机发电机励侧密封瓦解体处理、#3发电机#2氢冷器#1水室漏氢检查消除等152个检修及消缺项目,涉及到机、电、炉、热、金属等多个专业。
    为保障检修工作安全有序开展,公司领导周密布置,各部门统筹策划,提前布置检修现场,编制策划书;成立了以副总经理为组长的检修领导小组,明确了人员分工和各级人员的主体职责,制定了过程中的安全目标、质量目标,确保检修过程可控;对新进参检单位重点加强安全交底工作,组织所有检修人员完成入厂技能考试,厂级、部门级和班组级安全教育培训,参训三级安全教育合格后方可上岗。同时,针对本次工作公司成立了质量技术管理、安监、文明生产等七个工作小组,重点从安全管理、技术管控、物资保证、试运协调、后勤、宣传、竞赛评比等方面做好检修一体化工作。过程中对高风险作业项目、两票执行、违章指挥、违章作业、人员持证上岗等方面进行重点管控,保证现场的安全有序进行。

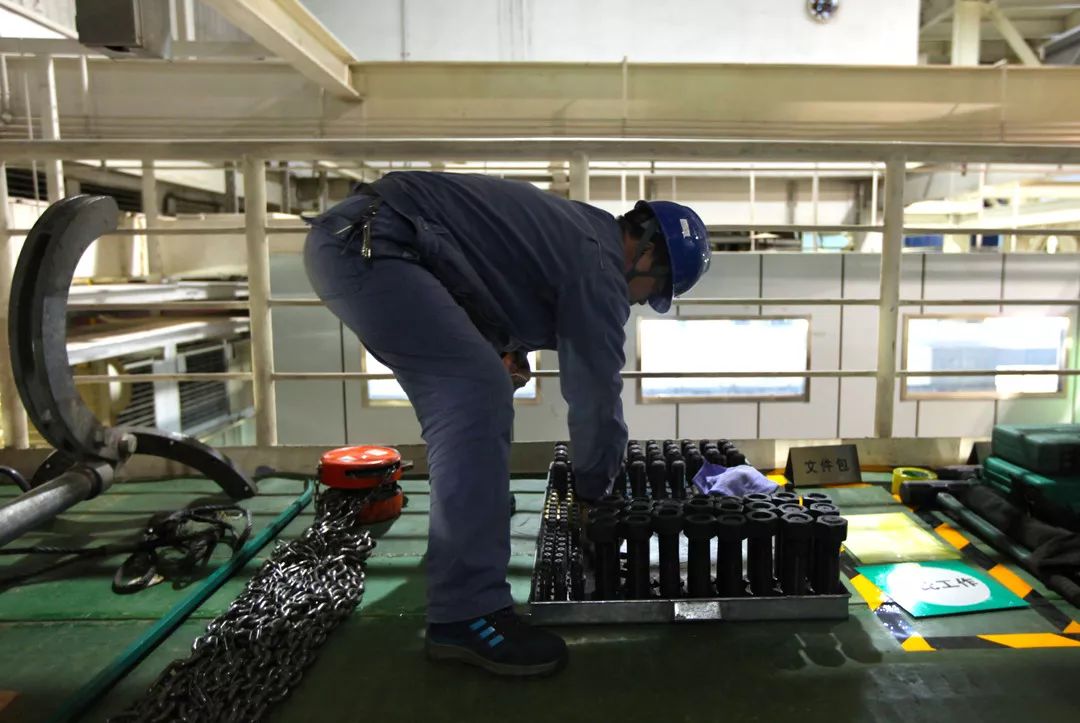

    通过一系列的保障措施和广大员工的精心准备,检修现场工作已陆续全面展开。
